Zero Energy House「家事をスムーズにする家」
太陽の恵みを利用し、エネルギーを自給自足する住まい。
LIXIL(リクシル)のスーパーウォール工法を採用。京セラ太陽光パネル搭載。
ZEH(ゼッチ)ゼロエネルギーハウス。
上越市で子育てを楽しむ36坪の家♪奥様がスムーズに家事ができる間取り♪玄関からすぐに洗面脱衣室に行ける動線♪

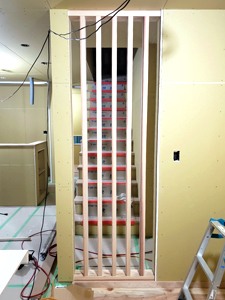

▼2020/11/20・・・家具工事

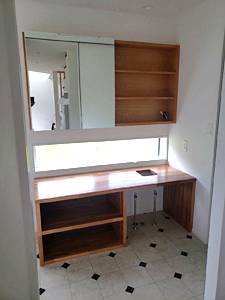

オリジナルで作った洗面化粧台を取り付けました。あとは洗面ボウルを設置したら完成です♪
▼2020/11/16・・・内装工事

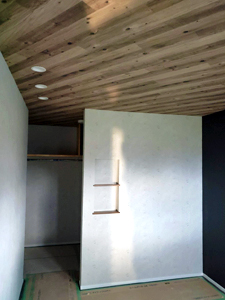

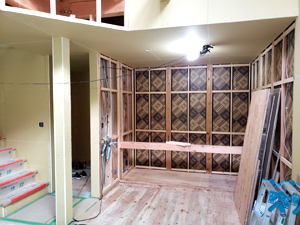

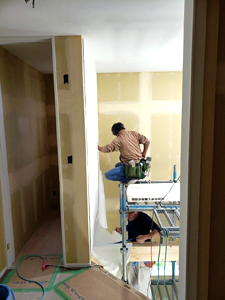

室内のクロス工事が進んでいます。自分たちが選んだクロスの出来上がりを見るのが楽しみですね♪
▼2020/11/09・・・木工事

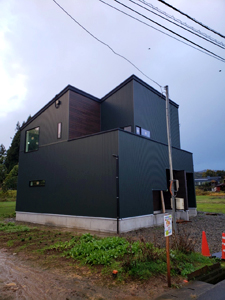

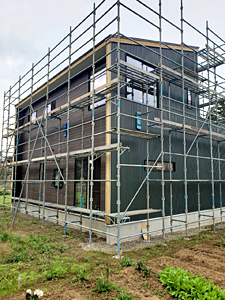

足場が取れて外観が完成しました♪内部は、壁の下地処理が終わり、クロスを貼っています。
▼2020/10/29・・・木工事
▼2020/10/26・・・木工事

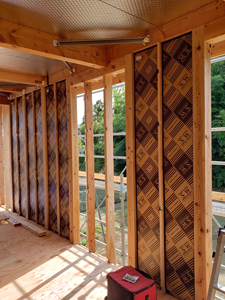

▼2020/10/19・・・外壁工・太陽光パネル工事

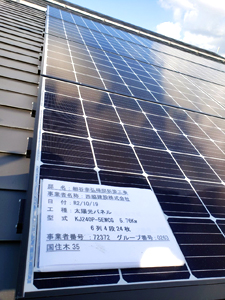

外壁工事がだいぶ終わりに近づいてきました。京セラ太陽光パネルは5.76kw搭載です。

▼2020/10/12・・・気密測定

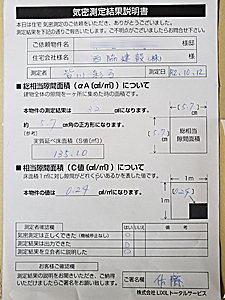

高性能住宅を建てるには重要な測定です。専門機関の方が来て測定をして頂きました。結果は隙間相当面積C値=0.24㎠/㎡という素晴らしい結果でした。気密性が高いと室内の温度の質が変わり、省エネになります。

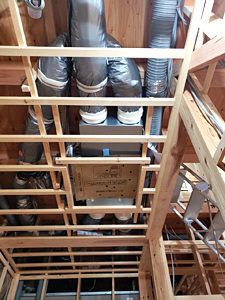

▼2020/10/09・・・換気システムエコエア90
フルダクト式の全熱交換型換気システムは、キメ細かな換気コントロールを可能。熱回収率90%で、快適と省エネを両立。湿度交換も行い、夏も冬も快適です。また、抗菌・抗ウイルスフィルターで空気を清浄化します。
▼2020/10/03・・・上棟式
今日は上棟式です。H様、上棟おめでとうございます!H様のご友人が棟梁。でいつもきれいな現場を心がけて丁寧なお仕事をしてくれます。今日は色々とおもてなしをして頂いてありがとうございました♪

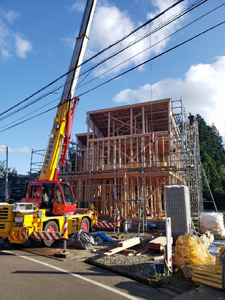

▼2020/09/29・・・建て方

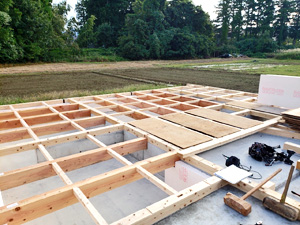

青空の下、建て方が始まっています。順調に柱、梁が組まれていきます。
▼2020/09/23・・・建て方

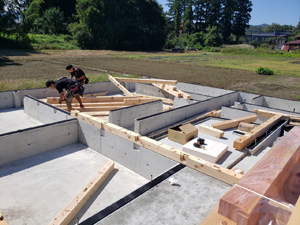

今日からいよいよ建て方が始まりました。基礎の天端に土台を伏せていきます。

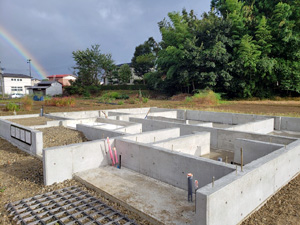

▼2020/09/14・・・基礎工事

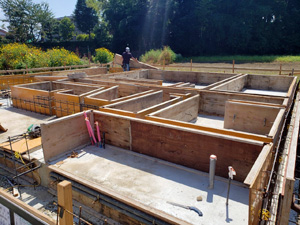

▼2020/09/02・・・型枠工事
基礎立ち上がりコンクリート打設するための型枠を作っています。
型枠ができると生コンクリートを打設します。

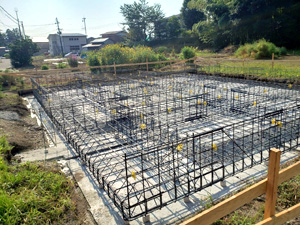

▼2020/08/24・・・鉄筋配筋、検査

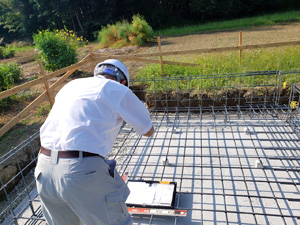

基礎の鉄筋配筋完了しました。検査機関の方が来て、正しく鉄筋配筋されているかどうか検寸してもらいます。

▼2020/08/18・・・地業
▼2020/08/04・・・地鎮祭
晴天に恵まれた今日、斐太神社の神主さんに来て頂きH様邸の地鎮祭がとり行われました。
H様邸新築工事に係る全ての協力会社の方も参加して、賑やかな地鎮祭となりました。
