西脇建設新社屋 2022年5月 GRAND OPEN!

西脇建設 新社屋パース図

西脇建設新社屋「ARCHITECT:BASE CORE」2022年5月GRAND OPEN!

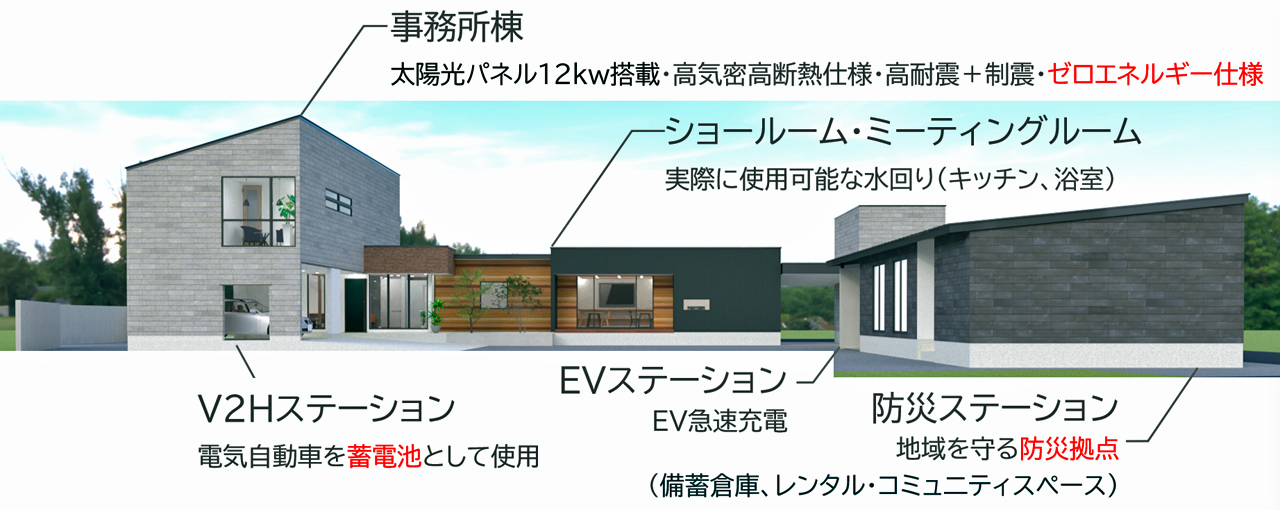

新事務所兼ショールーム概要
新築、リフォームご検討中のお客様にご来場の際にショールームを見て頂けます。他にEV・環境・防災・地域交流といったテーマをも持つ新社屋です。
建設地:妙高市栗原2丁目 完成予定:2022年5月
【主要設備】
・EVショールーム
・EV急速充電スタンド
・高気密・高断熱・高耐震・制震構造
・ゼロエネルギー仕様
・太陽光発電完備
・防災用備蓄倉庫を併設
・地域コミュニティースペース

西脇建設 新社屋
地元、妙高市に拠点を構え、地域の方々に生涯にわたり快適・健康・安心・安全な暮らしをご提供し、この地域にとって必要とされる企業であり続けたいと思います。「かっこいいを楽しむ」というコンセプトのもと、デザインと品質を兼ね備えた高性能住宅をお客様と共に造っていきます。

西脇建設 新社屋 パース

北側から見たパース図。防災ステーションに設置する予定のEV充電スタンド。

西脇建設 新社屋 パース
事務所玄関前のパース図。V2H(ビークルtoホーム)ステーションを設置。

▼2022/04/26・・・EVステーション

EVステーション
今日は、いよいよEVステーションの設置です。

▼2022/04/25・・・看板

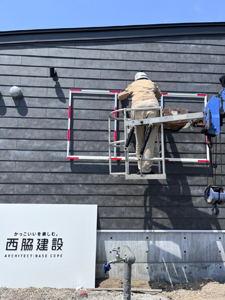

西脇建設 看板取り付け
西脇建設の新しい看板を取り付けています♪

▼2022/04/20・・・貯水設備

貯水タンク
約900Lの飲用水を貯水する設備です。

▼2022/04/06・・・建物外部

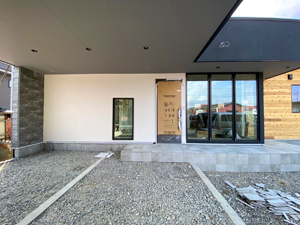

西脇建設新社屋 西脇建設新社屋

事務所棟のエントランスとガレージです。だいぶ出来てきました♪

▼2022/03/25・・・建物内部工事

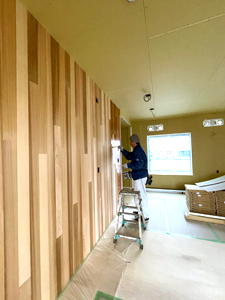

西脇建設 新社屋工事

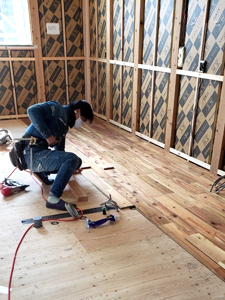

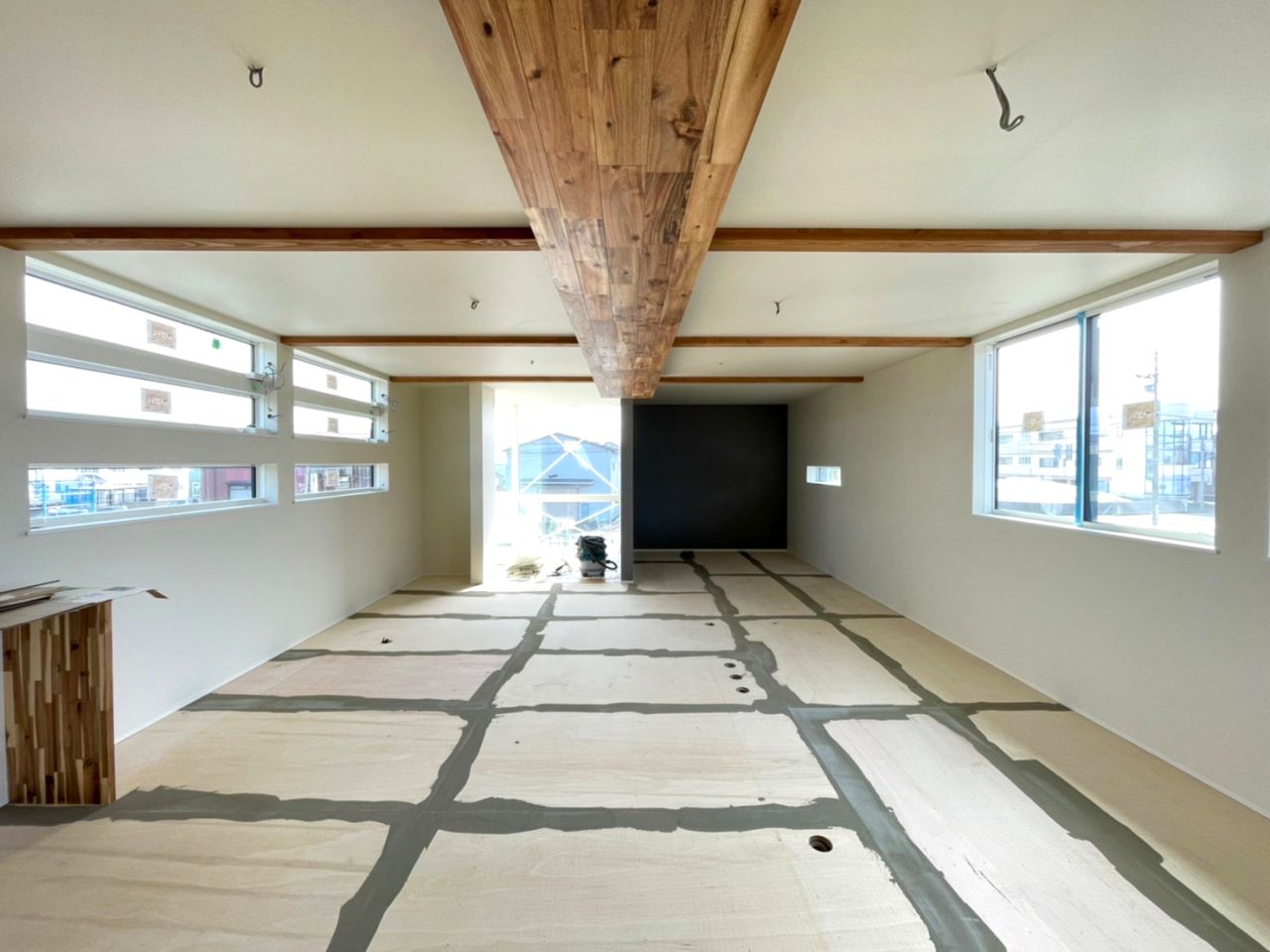

事務所棟2階の床を貼ります。北、東、南の窓から日が入りとても明るい事務所になります。

▼2022/03/22・・・建物内部工事

西脇建設 防災ステーション 西脇建設 倉庫

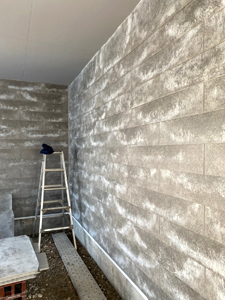

防災ステーション内部の壁(レッドシダー)を塗装しています。事務所脇の倉庫に収納棚などを造っています。とにかく現場がきれいで感心します♪

▼2022/03/22・・・井戸工事

西脇建設新社屋 井戸工事

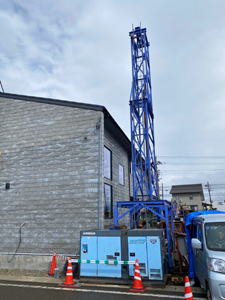

すごく寒いな~と思ったら雪がちらちらと舞いました。今日は、駐車場内の消雪をするための井戸を掘っています。

▼2022/03/16・・・防災ステーション

防災ステーション・レンタルスペース
コミュニティースペースをしても活用できる備蓄倉庫を兼ねた防災ステーション。ヨガ教室やワークショップ、個展などいろいろな用途で使っていただけます。

▼2022/03/15・・・玄関タイル

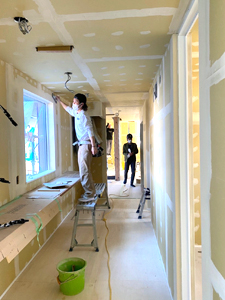

西脇建設 内装工事 西脇建設 内装

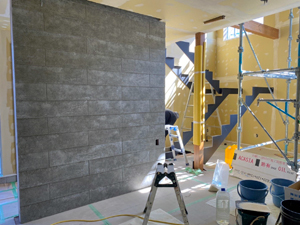

内装工事が進んでいます。クロスを貼る前の下地処理をしています。玄関の仕切り壁には、外装で使ったケイミューの「SOLIDO」を貼りました。

▼2022/03/09・・・玄関タイル

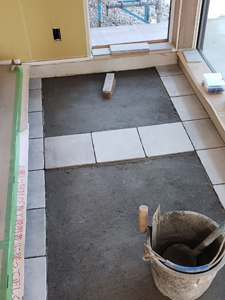

西脇建設 玄関タイル
事務所棟の玄関タイルを貼っています。うすいグレーの300角タイルです。

▼2022/03/08・・・気密検査

気密測定 気密測定

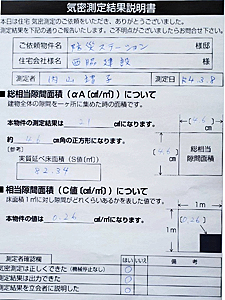

住宅の構造体と開口部(サッシ・ドア)の工事が完了した段階で、気密測定を実施し性能値を確認します。結果は、相当隙間面積C値=0.26㎠/㎡でした!この隙間は、建物全体の4.6㎝角の正方形になります。

▼2022/03/07・・・防災ステーション

西脇建設 防災ステーション

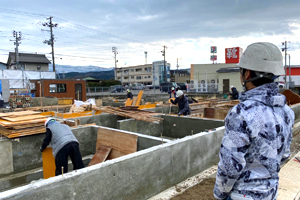

防災ステーションの建方が順調に進み、だいぶ形になってきました。

▼2022/02/28・・・建て方

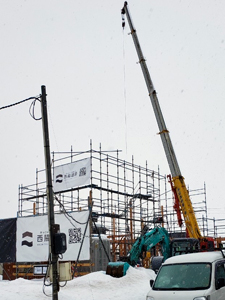

西脇建設 新社屋
今日は真っ青に晴れました♪大雪の影響が何度かありとても大変でしたが、協力スタッフさん達のおかげで無事に、防災ステーションの建て方がはじまりました。

▼2022/02/15・・・木工事

アカシヤ集成材
壁付カウンターは、アカシヤの集成材です。硬さと傷付きに難さが特徴です。

▼2022/02/12・・・外壁工事

西脇建設 外壁工事 レッドシダー 外壁

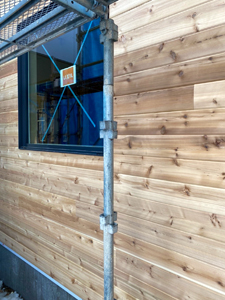

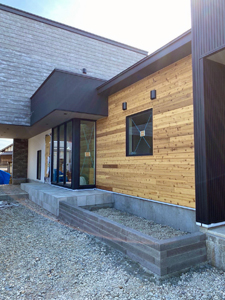

外壁工事をしています。事務所棟と防災ステーションは、ケイミュー社のSOLIDO。素材から湧き出す白華をあえて抑えずにセメント本来の質感を表現したモダンな外壁材。外壁の一部はレッドシダー横張り。
生かしています。

▼2022/02/09・・・木工事

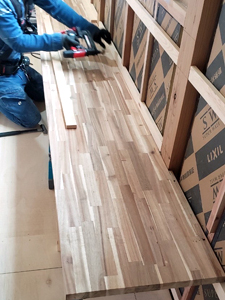

アカシヤ床材
床は、アカシヤの無垢材にしました♪様々な色が混在する豊かな表情が特徴です。床材の中では硬い方で傷がつきにくいフローリングになります。

▼2022/02/05・・・上棟

西脇建設新社屋 上棟 西脇建設新社屋 上棟
西脇建設新社屋 上棟 西脇建設新社屋 上棟

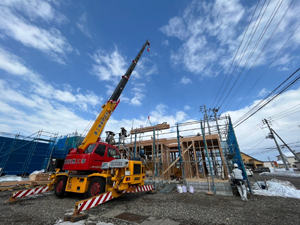

大雪の中、皆様のご協力のお陰で無事に上棟を迎えることが出来ました。本当にありがとうございます。今日は朝からスタッフと大工さんとみんなで建物の隅にお神酒をまき、工事の安全を祈願しました。

▼2022/02/01・・・建て方

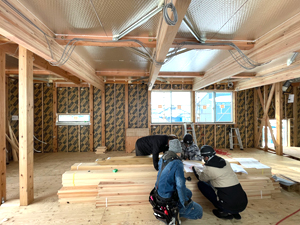

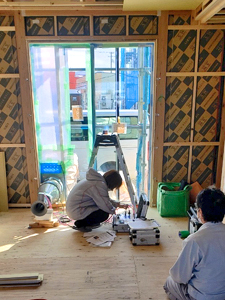

内部工事
大工さん、菱元屋さん、現場監督、社長と現場で打ち合わせ。

▼2022/01/26・・・建て方

サッシ取り付け

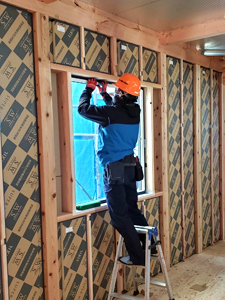

今日はサッシを取り付けています。

▼2022/01/23・・・建て方

西脇建設 新社屋工事
今日も晴天。晴れ間があるとホッとしますね。外壁下地工事で、透湿・防水シートタイベックを貼っています。

▼2022/01/22・・・建て方

西脇建設 新社屋工事
室内はこんな感じです。スーパーウォール壁パネルが入っています。

▼2022/01/19・・・建て方

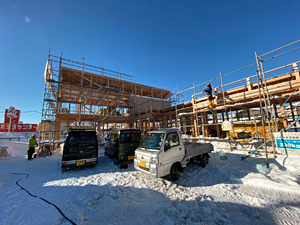

西脇建設 新社屋工事

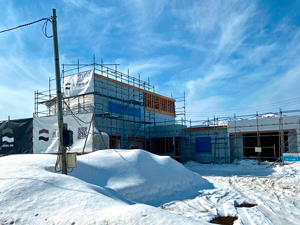

今日は気持ちよく晴れました♪雪でだいぶ手間がかかりましたが、なんとか建て方が進んでいます。工事に携わっている皆様のお陰です!ありがとうございます。

▼2022/01/17・・・事務所棟

西脇建設 新社屋上棟
おはようございます!こんな天気ですが、、上棟しています!いつも通り職人さん、レッカーのオペレーターの方と息を合わせて順調に作業を進めていきます。

▼2022/01/15・・・防災ステーション

西脇建設 新社屋工事 西脇建設 新社屋建設
防災ステーションに設置するEV充電スタンドのコンクリート壁を打設しています。事務所では社長が、詳細打ち合わせをしています。

▼2022/01/07・・・事務所棟

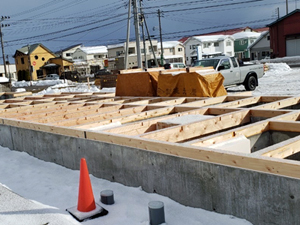

西脇建設新社屋 土台伏せ
新しい年がスタートしています。基礎が完成したので基礎天端に土台を伏せます。

▼2021/12/29・・・基礎工事

西脇建設 耐圧盤コンクリート打設

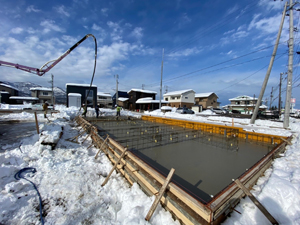

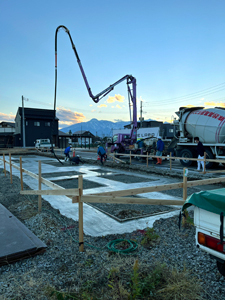

天気予報で12/29は晴れ!待ってました!晴れました~。予定通りに今日、無事に耐圧盤コンクリートや土間コンクリートを打設することが出来ました。昨日、一生懸命に除雪作業を手伝ってくれた協力業者さんのお陰です!本当にありがとうございました。

▼2021/12/28・・・除雪作業

西脇建設 除雪作業 西脇建設 除雪作業

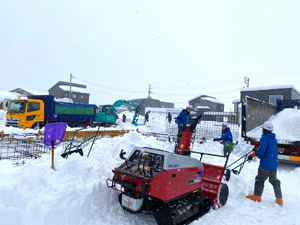

どかっと雪が降りました。最悪な状況を想定しての作業を進めてきましたが、やはりたくさん降りましたぁ。しかし29日の晴れを逃すことはできず、総動員で除雪作業をしています!明日無事に生コンを打設できるようにみんなで頑張りました。

▼2021/12/24・・・基礎工事

西脇建設 新社屋 基礎工事
今日は晴れて良かったです。土間を転圧し平らにして基礎断熱を施します。

▼2021/12/21・・・基礎工事

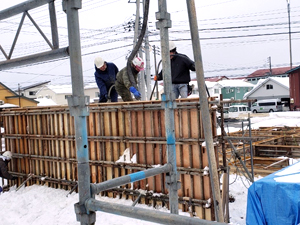

基礎型枠ばらし
天気が心配でしたが、養生期間を無事に終えて型枠を外すことが出来ました。現場監督の佐藤が見守ります。

▼2021/12/17・・・基礎工事

西脇建設新社屋 基礎工事
事務所棟の基礎立ち上がりコンクリートを無事に打設しました。今晩から崩れる悪天候にも備えたいと思います。今日、もう少し天気が長持ちしますように!

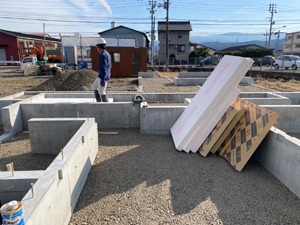

▼2021/12/13・・・基礎工事

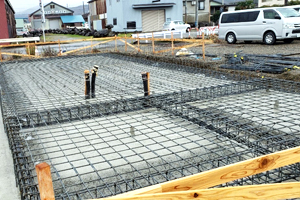

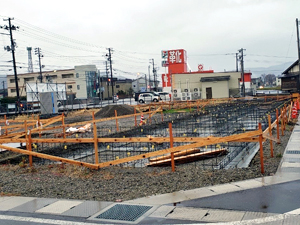

西脇建設新社屋 基礎工事 西脇建設新社屋 基礎工事
事務所棟の基礎型枠を作っています。防災ステーションの方は、建物の底板一面を鉄筋コンクリートで支える基礎の耐圧盤を作っています。

▼2021/12/04・・・基礎工事

西脇建設新社屋 基礎工事

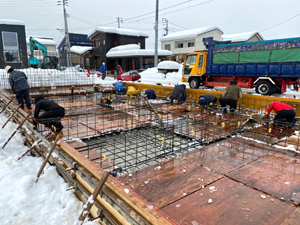

今日は雨。基礎の鉄筋配筋工事をしました。

▼2021/12/03・・・基礎工事

西脇建設新社屋 基礎工事
ステコンクリートを打設しています。ステコンクリートは、基礎や型枠の墨出し、型枠・鉄筋の受け台として設けます。

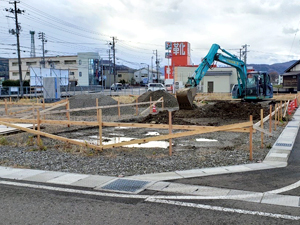

▼2021/12/01・・・根切り

西脇建設新社屋 根切り

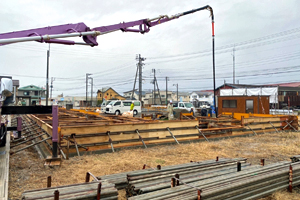

今日は重機で根切りをしています。

▼2021/11/02・・・やり方出し

西脇建設新社屋 やり方
グランドラインの高さの基準や基礎の通り(位置)を出すためとても大切な作業となります。

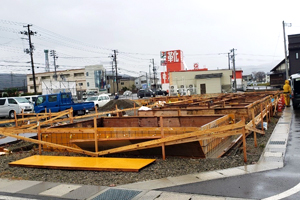

▼2021/08/24・・・地鎮祭

西脇建設新社屋 地鎮祭 西脇建設新社屋 地鎮祭
地鎮祭が無事に執り行われました。いつもお世話になっている斐太神社の神主さんに来て頂き、この土地の神を祭って工事の安全と今後の西脇建設の安全を祈願しました。日頃、当社の仕事に力を注いでくださる協力業者の方もたくさん参列して下さいました。ありがとうございました。いよいよ始まります♪
